१० मंसिर २०८१, सोमबार | Mon Nov 25 2024

सञ्चालनमा आयो दोर्दी करिडोर प्रसारण लाइन, ३०० मेगावाट विद्युत् प्रवाहका लागि पूर्वाधार तयार

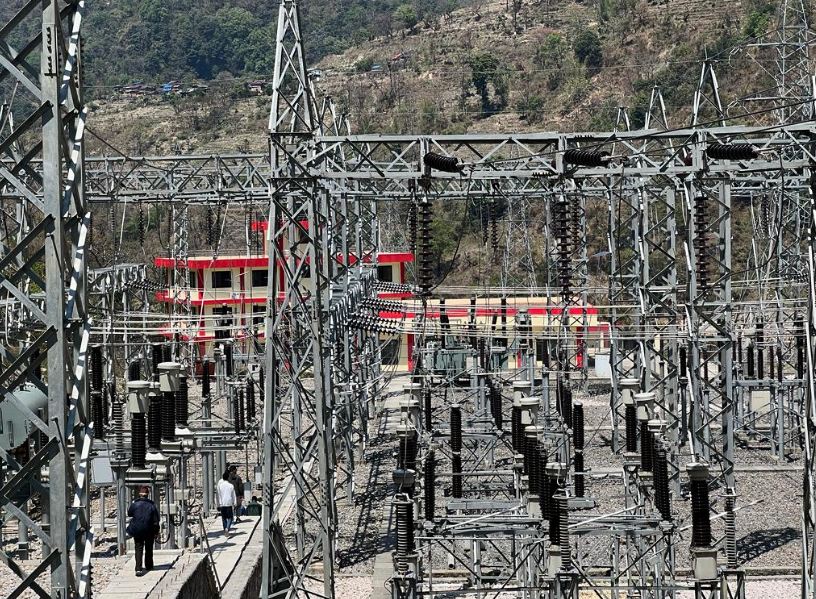

२३ चैत, काठमाडाैं । लमजुङको दोर्दी र त्यसका सहायक नदीमा उत्पादित विद्युत् प्रवाहका लागि निर्माण गरिएको दोर्दी करिडोर एक सय ३२ केभी डबल सर्किट प्रसारण लाइन पूर्णरुपमा सञ्चालनमा आएको छ ।

विसं २०७८ को असारमा दोर्दी खोलामा आएको बाढीले क्षति पुर्याएका चार वटा टावरको पुनर्निर्माण सम्पन्न गरी बिहीबारबाट प्रसारण लाइनलाई पूर्णरुपमा सञ्चालनमा ल्याइएको छ । प्रसारण लाइन पूर्णरुपमा सञ्चालनमा आएसँगै करिब तीन सय मेगावाट विद्युत् प्रवाहका लागि पूर्वाधार तयार भएको छ ।

नेपाल विद्युत् प्राधिकरणले लमजुङको बेंसीसहर नगरपालिकाको उदीपुरबाट दोर्दी गाउँपालिकाको कीर्तिपुर सबस्टेसनसम्मको प्रसारण लाइन गत भदौबाट आंशिक खण्ड सञ्चालनमा ल्याएको थियो ।

बाढीले क्षति पुर्याएका टावरको पुनर्निर्माणमा केही समय लाग्ने देखिएपछि उदीपुर सबस्टेसनबाट निजी क्षेत्रले निर्माण गरेको दोर्दी खोला–१ जलविद्युत् आयोजनासम्म दोर्दी करिडोरको लाइन र त्यहाँबाट कीर्तिपुर सबस्टेसनसम्म दोर्दी खोला–१ को प्रसारण लाइन प्रयोग गरी लाइनको आंशिक खण्ड सञ्चालनमा ल्याएको थियो ।

वैकल्पिक व्यवस्थाका रुपमा दोर्दी खोला–१ को साढे तीन किलोमिटर प्रसारण लाइन प्रयोग गरी निजी क्षेत्रले निर्माण गरेका जलविद्युत् आयोजनाहरुको विद्युत् जोडिएको थियो ।

टावरको पुनर्निर्माण सम्पन्न गरी प्रसारण लाइन सञ्चालनमा आएसँगै दोर्दी खोलामा निर्माण भएका निजी क्षेत्रका सबै जलविद्युत् आयोजनाहरुको विद्युत् कीर्तिपुर सबस्टेसनमा जोडिएर दोर्दी करिडोर प्रसारण लाइनमार्फत राष्ट्रिय प्रणालीमा प्रवाह भएको आयोजना प्रमुख रमेश पौडेलले बताए ।

प्रकाशित मिति : २३ चैत्र २०७९, बिहीबार १३:२७
